Les étapes d’une installation de panneaux solaires : du projet à la mise en service

Beaucoup de gens imaginent qu'installer des panneaux solaires, c'est monter sur un toit et visser un panneau solaire après l'autre. La réalité est tout autre.

Une installation photovoltaïque est un projet technique et administratif : elle demande une étude de faisabilité, un dimensionnement, des autorisations d’urbanisme, une intervention en toiture normée, un raccordement au réseau et une mise en service contrôlée. Bonne nouvelle : ce parcours est parfaitement balisé, et un installateur sérieux en prend la quasi-totalité en charge. Voici les étapes d’une installation de panneaux solaires, dans l’ordre, avec les délais réalistes et le rôle de chacun.

💡 Pourquoi une installation professionnelle ne se résume pas à la pose.

 Poser les modules ne représente qu’une journée sur un projet qui en demande plusieurs semaines. Avant : l’étude de la toiture, le dimensionnement, le choix des équipements, la déclaration préalable en mairie, la demande de raccordement. Pendant : l’étanchéité de la couverture, la fixation aux normes, le câblage en courant continu, la mise en sécurité électrique. Après : l’attestation de conformité, le raccordement, la mise en service et le suivi de production. C’est cette chaîne complète, et non le seul geste de pose, qui fait la durabilité et la sécurité d’une installation solaire.

reforme juin 2026 image solaire artyseo

Vue d'ensemble : les 5 étapes et les délais

Avant d’entrer dans le détail, voici le parcours complet. Il permet de comprendre où passe le temps, et pourquoi un projet solaire ne se boucle pas en une semaine.

TABLEAU – Les étapes d’une installation de panneaux solaires : qui fait quoi et en combien de temps

Étape Qui la réalise Délai indicatif
1. Étude de faisabilité, visite technique et devis L’installateur 1 à 3 semaines
2. Déclaration préalable de travaux en mairie L’installateur (pour votre compte) 1 mois d’instruction, 2 mois en secteur protégé
3. Demande de raccordement au réseau L’installateur auprès d’Enedis 2 à 6 semaines
4. Pose de l’installation L’équipe de pose 1 à 2 jours sur site
5. Attestation de conformité et mise en service Le Consuel, puis Enedis 1 à 3 semaines

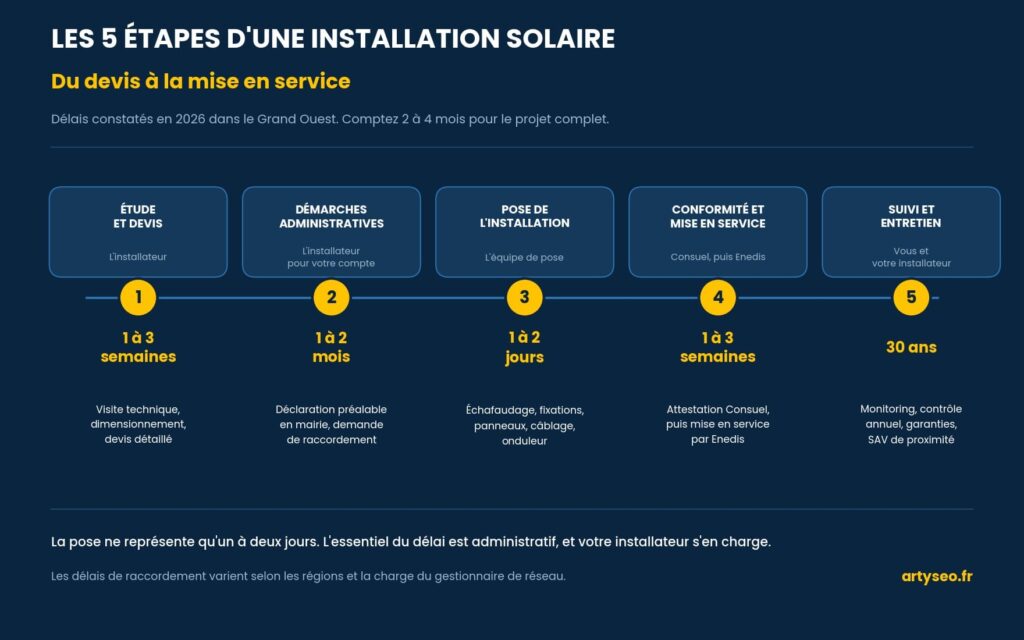

schema etapes installation panneaux solaires (1)

Délais constatés en 2026 dans le Grand Ouest. À vérifier au moment du projet : les délais de raccordement varient selon les régions et la charge du gestionnaire de réseau.

Comptez donc deux à quatre mois entre la signature du devis et le premier kWh autoconsommé. C'est la fourchette honnête. La pose elle-même, celle que tout le monde imagine, ne représente qu'un ou deux jours dans cette séquence. L'essentiel du temps est administratif, et c'est justement la partie qu'un installateur doit vous faire éviter.

Étape 1 : l'étude de faisabilité et le dimensionnement

C’est l’étape qui conditionne tout le reste. Un projet solaire mal étudié produira moins que prévu, ou coûtera plus cher que nécessaire.

​➡️​ L’analyse de votre consommation et de votre toiture

Tout commence par vos factures. L’installateur relève votre consommation annuelle en kWh, et si possible votre profil horaire, pour déterminer la puissance en kWc réellement adaptée à votre logement. Nous détaillons cette méthode de calcul dans notre guide du dimensionnement d’une installation solaire.

Vient ensuite la visite technique sur place, indispensable. Elle vérifie quatre choses.

  1. L’orientation et l’inclinaison de la toiture. Le sud reste optimal, une pose est-ouest est très acceptable, le nord est à écarter.
  2. L’ombrage réel au fil des saisons : un arbre, une cheminée, un pylône ou une maison voisine. C’est le point qu’aucun outil en ligne ne voit correctement.
  3. La solidité de la charpente et l’état de la couverture. Une toiture en fin de vie doit être rénovée avant la pose, sinon il faudra déposer les modules dans quelques années. Notre article sur la question de refaire sa toiture avant d’installer des panneaux solaires traite ce cas en détail.
  4. L’installation électrique existante : tableau, puissance du compteur, emplacement disponible pour l’onduleur, accès pour le passage des câbles.

C’est aussi le moment de repérer les contraintes du site : type de tuile ou d’ardoise, présence d’un champ libre au sol si une pose hors toiture est envisagée, et accessibilité pour l’échafaudage.

visite technique jules chantier Artyseo visite maison client photovotaique

​➡️​ Le devis et le choix des équipements

L’étude débouche sur un devis détaillé, poste par poste. Un bon devis mentionne les références exactes du matériel, la puissance unitaire des modules, la technologie retenue, le type d’onduleur, les fixations, l’échafaudage, les démarches administratives incluses et les garanties.

Trois choix techniques se posent à ce stade.

Le panneau solaire lui-même. Puissance unitaire, rendement, garantie de production. Un panneau solaire actuel se situe entre 425 et 500 Wc, et ce choix influe directement sur le nombre de panneaux à poser.

L’onduleur. Un onduleur central est simple et économique. Des micro-onduleurs, posés sous chaque panneau, coûtent plus cher mais limitent l’impact d’un ombrage partiel et facilitent le suivi module par module. Le choix dépend de votre toiture, et notre article dédié au choix du panneau solaire pour la maison revient sur ces arbitrages.

Le stockage. Une batterie n’est pas obligatoire, mais elle change le taux d’autoconsommation. Notre guide de la batterie de stockage solaire aide à trancher.

Un conseil de méthode : faites établir deux ou trois devis, et comparez-les à puissance égale en kWc, pas au nombre de panneaux. Vérifiez surtout que l’entreprise est qualifiée RGE et QualiPV, condition d’accès aux aides. Notre article sur la manière de choisir un installateur de panneaux solaires fiable donne la liste des points à contrôler et les arnaques à connaître.

demarches admin solaire

Étape 2 : les démarches administratives

C’est la partie que les particuliers redoutent le plus, et celle qui prend le plus de temps. Voici l’essentiel : nous consacrons un article complet aux démarches administratives des panneaux solaires, avec les formulaires et les pièces à joindre.

​➡️​ La déclaration préalable de travaux en mairie

Poser des panneaux modifie l’aspect extérieur de votre logement : une déclaration préalable de travaux est donc nécessaire dans la quasi-totalité des cas. Elle se dépose en mairie, avec le formulaire Cerfa correspondant et un dossier de plans et de photos.

Le délai d’instruction est d’un mois. Il passe à deux mois en secteur protégé ou aux abords d’un monument historique, où l’architecte des Bâtiments de France est consulté et peut imposer des règles d’aspect, comme une pose en intégration ou des modules entièrement noirs.

Une fois la déclaration acceptée, la mairie délivre un récépissé. Un point que beaucoup de propriétaires ignorent : l’affichage de ce récépissé sur le terrain, visible depuis la voie publique, est obligatoire pendant toute la durée du chantier. Il fait courir le délai de recours des tiers. Votre installateur doit vous fournir le panneau réglementaire et vous indiquer où le poser.

Un permis de construire n’est requis que dans des cas particuliers, notamment pour une installation au sol de plus de 1,80 m de hauteur ou dépassant 3 kWc.

​➡️​ La demande de raccordement auprès d’Enedis

En parallèle, l’installateur dépose la demande de raccordement auprès d’Enedis, le gestionnaire du réseau de distribution. Ce dossier précise la puissance, le type d’installation et le mode de valorisation choisi : autoconsommation totale, ou autoconsommation avec vente du surplus.

Comptez 2 à 6 semaines pour le traitement, davantage si une intervention sur le compteur ou le branchement est nécessaire. Sur un compteur communicant de type Linky, l’adaptation est en général simple et rapide.

​➡️​ Le contrat de vente du surplus, si vous êtes concerné

Si vous souhaitez valoriser l’excédent que vous ne consommez pas, un contrat est signé dans le cadre de l’obligation d’achat, à un tarif fixé par arrêté. À savoir : depuis la réforme de 2026, ce tarif de rachat a fortement baissé. La vente du surplus n’est plus un moteur de rentabilité, mais un complément. L’enjeu est désormais de consommer le maximum de sa propre production, au besoin en pilotant ses usages ou en ajoutant une batterie.

solaire technicien toiture artyseo

Étape 3 : la pose de l'installation

Voilà la journée que tout le monde attend. Elle est rapide parce que tout a été préparé en amont.

​➡️​ La préparation du toit et la fixation des rails

L’équipe sécurise le chantier, monte l’échafaudage et met en place les protections. Puis vient le repérage précis de l’emplacement des modules sur le pan de toiture, en respectant les distances de rive et de faîtage.

Les crochets de fixation sont ensuite posés, ancrés dans la charpente, jamais sur la seule couverture. Les tuiles ou ardoises sont soulevées puis reposées autour des crochets. Les rails support sont fixés sur ces crochets et alignés au cordeau : c’est cet alignement qui donne son aspect fini à l’installation, et sa tenue au vent.

C’est ici que se joue la qualité d’une pose. Une fixation mal ancrée ou une couverture mal refermée provoque des infiltrations, parfois des années plus tard. C’est la raison pour laquelle nous ne sous-traitons aucun chantier, sujet que nous développons dans notre article sur l’installation solaire sans sous-traitance.

​➡️​ La pose des panneaux : surimposition ou intégration

Deux techniques coexistent, et le choix se fait à l’étude.

TABLEAU – Surimposition ou intégration à la toiture : ce qui change

Critère Surimposition Intégration au bâti
Principe Modules posés au-dessus de la couverture, sur rails Modules remplaçant la couverture, encastrés
Étanchéité Assurée par la toiture existante, risque faible Assurée par le système lui-même, plus sensible
Ventilation des modules Bonne, donc meilleur rendement Réduite, échauffement plus important
Aspect Légère surépaisseur visible Affleurant, plus discret
Coût Plus économique Plus élevé
Cas d’usage Solution recommandée par défaut Imposée en secteur protégé ou pour raison esthétique

La surimposition est aujourd’hui la solution majoritaire en rénovation, pour sa fiabilité d’étanchéité et son meilleur refroidissement des modules.

Chaque panneau solaire est ensuite clipsé sur les rails et verrouillé, rangée par rangée. L’installation de vos panneaux se fait ainsi de proche en proche, en partant du bas du pan de toiture.

​➡️​ Le câblage, l’onduleur et la mise en sécurité électrique

Chaque panneau solaire est raccordé au suivant par connecteurs, formant une ou plusieurs chaînes. Les câbles en courant continu descendent vers l’onduleur, qui est installé dans un local technique, un garage ou un cellier, à l’abri et ventilé.

Le rôle de l’onduleur est de convertir le courant continu produit par le panneau solaire en courant alternatif, seul utilisable par vos appareils et par le réseau. Un panneau solaire produit en effet du courant continu ; convertir le courant continu en courant alternatif est donc indispensable. Si le projet retient des micro-onduleurs, cette conversion du courant continu en courant alternatif se fait directement sous chaque panneau.

L’électricien pose ensuite les protections : coffret dédié, disjoncteur de branchement dédié au photovoltaïque, parafoudre selon les cas, et la liaison à la terre. Ce disjoncteur permet d’isoler l’installation en cas d’intervention. Un compteur de production ou une passerelle de suivi est ajouté pour le monitoring. Tout doit être conforme à la norme électrique en vigueur, c’est la condition du passage suivant.

Sur une maison individuelle standard, cette étape complète, de l’échafaudage au tableau électrique, prend un à deux jours.

tableau electrique artyseo

Étape 4 : le raccordement et la mise en service

L’installation est posée, mais elle ne produit pas encore. Deux formalités restent à franchir.

​➡️​ Le passage du Consuel

Le Consuel délivre l’attestation de conformité qui certifie que votre installation respecte les normes de sécurité électrique. L’installateur constitue le dossier ; un contrôle sur place peut être diligenté. Comptez 1 à 3 semaines pour obtenir l’attestation.

Sans ce document, aucun raccordement définitif n’est possible. C’est le garde-fou qui protège votre logement et le réseau.

​➡️​ La mise en service et le suivi de production

L’attestation transmise, Enedis procède à la mise en service : adaptation ou paramétrage du compteur, puis autorisation d’injection. Votre installation démarre.

L’installateur vous accompagne alors sur la prise en main : apprendre à suivre la production de vos panneaux dans l’application dédiée, comprendre les données, et régler vos équipements pilotables.

C’est le bon moment pour optimiser. Décalez le chauffe-eau ou le ballon d’eau chaude sanitaire sur les heures ensoleillées. Programmez le lave-linge en milieu de journée. Si vous disposez d’une pompe à chaleur, faites-la tourner davantage en mi-saison quand la production solaire est forte. Et si vous avez une borne de charge pour votre véhicule électrique, privilégiez la recharge en journée : c’est le meilleur moyen de maximiser l’autoconsommation dès le premier mois.

Un dernier réflexe utile : conservez précieusement votre attestation de conformité, votre facture, les fiches techniques du matériel et vos garanties. Ces documents servent en cas de sinistre, de revente du logement, ou simplement pour un dépannage des années plus tard.

panneaux solaires maison

Étape 5 : l'entretien et le suivi dans la durée

Un projet solaire ne s’arrête pas à la mise en service. C’est un équipement qui vous accompagne pour trente ans.

➡️ Monitoring, maintenance et garanties

Le monitoring est votre meilleur outil pour suivre la production de votre panneau solaire au quotidien. L’application de suivi affiche la production en temps réel et l’historique. Prenez l’habitude d’y jeter un oeil une fois par mois : une baisse anormale se repère immédiatement et se traite avant d’avoir coûté cher.

L’entretien est léger. Les panneaux sont autonettoyants sous nos pluies de l’Ouest, et un nettoyage n’est utile qu’en cas de salissures persistantes, de fientes ou de résidus végétaux. Nous détaillons la bonne méthode dans notre guide du nettoyage des panneaux solaires. Une vérification visuelle annuelle des fixations et des connexions suffit dans la plupart des cas.

Les garanties se superposent. La garantie produit des modules, la garantie de production linéaire sur vingt-cinq à trente ans, la garantie de l’onduleur, souvent plus courte, et la garantie décennale de l’installateur sur la pose et l’étanchéité. Notre article sur la durée de vie d’un panneau solaire détaille ce que chacune couvre réellement.

En cas de problème, de panne, un interlocuteur de proximité fait toute la différence. C’est l’objet de notre service de dépannage, maintenance et SAV, assuré par nos propres équipes dans le Grand Ouest. Vous pouvez nous contacter, nous étudions chaque situation attentivement et vous proposons la meilleure solution possible.

Combien de temps dure une installation de panneaux solaires ?

La question revient sans cesse, et elle mérite deux réponses distinctes.

La pose sur le toit : un à deux jours. Sur une maison individuelle équipée de 6 à 9 kWc, une équipe intervient le matin, monte l’échafaudage, pose les fixations, les rails, les modules et réalise le câblage. Le raccordement électrique et l’onduleur se terminent en général le deuxième jour.

Le projet complet : deux à quatre mois. Entre la signature du devis et le premier kWh autoconsommé, l’essentiel du délai vient de l’instruction en mairie et du traitement du raccordement. Ces temps ne dépendent pas de l’installateur, mais un professionnel organisé les fait courir en parallèle plutôt qu’en série, ce qui fait gagner plusieurs semaines.

Notre conseil : lancez la déclaration préalable dès la signature, sans attendre. C’est le délai le plus long et le plus incompressible.

Faut-il installer ses panneaux solaires soi-même ?

La question est légitime, et le marché du kit solaire l’a rendue très visible. Répondons sans caricature.

​➡️​ Ce que recouvre réellement un kit solaire à poser soi-même

Il faut distinguer deux réalités très différentes.

Le kit plug and play, à brancher sur une prise, est simple à mettre en place et concerne de petites puissances. Il a son utilité, mais aussi des limites réelles de production et de sécurité, que nous analysons dans notre article sur le panneau solaire plug and play.

Le kit solaire en toiture, lui, est un vrai chantier. Il suppose de travailler en hauteur en sécurité, de percer et refermer une couverture sans compromettre l’étanchéité, de réaliser un câblage en courant continu, de poser un coffret et un disjoncteur aux normes, puis de passer le Consuel. Ce n’est pas hors de portée d’un bricoleur très expérimenté, mais ce n’est pas un montage de meuble.

​➡️​ Ce que change un installateur RGE et QualiPV

Au-delà du geste technique, faire appel à un professionnel qualifié change plusieurs choses concrètes.

TABLEAU – Pose par un professionnel qualifié ou installation par soi-même

Critère Installateur RGE et QualiPV Pose par soi-même
Aides financières et prime Accessibles Non accessibles
Garantie décennale sur l’étanchéité Oui Non
Démarches administratives Prises en charge À votre charge
Passage du Consuel Dossier constitué par l’installateur À constituer vous-même
Sécurité du travail en hauteur Équipe équipée et assurée Sous votre responsabilité
SAV et dépannage Interlocuteur identifié À organiser vous-même

La qualification RGE conditionne l’accès aux aides à la rénovation énergétique. QualiPV atteste spécifiquement de la compétence photovoltaïque.

Notre position est simple et transparente : sur une petite installation d’appoint, le kit se défend. Sur une installation en toiture destinée à durer trente ans et à réduire durablement votre facture, l’économie apparente de la pose par soi-même se paie en aides perdues, en garanties absentes et en risque d’étanchéité. Nous avons consacré un article entier à ce calcul, installer ses panneaux soi-même : fausse bonne idée.

panneaux solaires maison angers nantes rennes brest artyseo photovoltaique.jpg17

Combien coûte le projet, et quelles aides pour le financer ?

Le budget n’est pas une étape en soi, mais il se décide entre l’étude et la signature. Voici l’essentiel, sachant que nous consacrons un article complet au prix d’une installation de panneaux solaires.

Le prix des panneaux ne fait qu’une partie de la facture. Un devis complet couvre la fourniture du matériel, les fixations, l’onduleur, l’échafaudage, la pose, le raccordement électrique, les démarches et les garanties. Pour un projet d’installation résidentiel, comptez un ordre de grandeur de 7 000 à 22 000 EUR selon la puissance, avant aides.

Le dispositif de la TVA réduite, dont les conditions sont détaillées dans notre article sur la TVA réduite sur les panneaux solaires, peut permettre d’alléger le projet. Pour en bénéficier, une seule règle : l’installation doit être effectuée par une entreprise qualifiée RGE. C’est aussi le cas pour la plupart des subventions et des offres de financement dédiées à la rénovation énergétique.

Un conseil de propriétaire à propriétaire : n’optez pas pour le devis le moins cher sans regarder ce qu’il contient. Comparez la fourniture, les garanties et l’engagement de l’entreprise sur le suivi. Une économie de 1 500 EUR à la signature se paie cher si personne ne répond au téléphone huit ans plus tard.

famille grand ouest installation solaire artyseo

Ce qu'une installation solaire change pour vous

Au bout de ce parcours, qu’obtenez-vous concrètement ? Trois choses.

Une facture d’électricité réduite. Chaque kWh produit et consommé sur place est un kWh que vous n’achetez pas. Sur une installation bien dimensionnée, la réduction se compte en plusieurs centaines d’euros par an, et cet avantage grandit à chaque hausse du prix de l’énergie. C’est le premier bénéfice, le plus immédiat.

Une production propre et un meilleur bilan carbone. Un panneau solaire rembourse l’énergie utilisée à sa fabrication en quelques années de fonctionnement, puis produit une électricité sans émission pendant trois décennies. À l’échelle d’un logement, cela réduit sensiblement votre empreinte carbone et votre contribution à l’effet de serre. C’est l’apport écologique du photovoltaïque, et il est mesurable.

Un logement plus attractif. Une maison équipée d’une installation solaire récente, bien documentée et entretenue, se distingue à la revente. Conservez l’ensemble de vos justificatifs : ils font la différence.

Ces bénéfices supposent une chose : que l’installation ait été correctement étudiée, posée et raccordée. C’est tout l’objet des cinq étapes décrites plus haut.

FAQ : vos questions sur les étapes d'une installation ✅

Quelles sont les étapes d'une installation de panneaux solaires ?

Cinq étapes. L’étude de faisabilité et le devis, les démarches administratives (déclaration préalable en mairie et demande de raccordement), la pose en toiture, l’attestation de conformité et la mise en service, puis le suivi et l’entretien. Comptez un à deux jours pour la pose elle-même, et deux à quatre mois pour le projet complet.

Un à deux jours sur site pour une installation résidentielle de 6 à 9 kWc, échafaudage, fixations, pose des modules, câblage et raccordement de l’onduleur compris. Le reste du délai du projet est administratif.

Trois principalement : la déclaration préalable de travaux en mairie, un mois d’instruction et deux mois en secteur protégé ; la demande de raccordement auprès d’Enedis, deux à six semaines ; l’attestation de conformité du Consuel, une à trois semaines. Un installateur sérieux réalise ces démarches pour votre compte.

Non dans la très grande majorité des cas : une déclaration préalable de travaux suffit pour une pose en toiture sur une maison existante. Le permis de construire ne concerne que des cas particuliers, notamment une installation au sol de plus de 1,80 m de hauteur ou dépassant 3 kWc.

C’est légalement possible, mais vous perdez l’accès aux aides financières, qui sont réservées aux installations posées par une entreprise qualifiée RGE, ainsi que la garantie décennale sur l’étanchéité de la toiture. Vous devez également assumer les démarches, le dossier Consuel et la sécurité du travail en hauteur.

La rénovation de la couverture doit précéder la pose. Installer des modules sur une toiture en fin de vie oblige à les déposer et les reposer quelques années plus tard, ce qui représente un surcoût important. La visite technique permet de trancher ce point avant tout engagement.

Dès la mise en service par Enedis, une fois l’attestation de conformité obtenue. Concrètement, la production démarre le jour même, et votre application de suivi affiche les premiers kWh dans la foulée.

Par l’application de monitoring livrée avec l’installation. Elle affiche la production solaire en temps réel, l’historique par jour, par mois et par an, et signale les anomalies. Un contrôle mensuel suffit : une baisse inhabituelle se repère tout de suite et se traite avant qu’elle ne coûte de l’argent.

Oui. Une simulation gratuite en ligne donne un premier ordre de grandeur de puissance, de production et de budget en quelques minutes. Elle ne remplace pas l’étude de faisabilité sur place, qui seule prend en compte l’ombrage réel, l’état de la toiture et votre installation électrique, mais elle permet de savoir si le projet mérite d’être approfondi.

Sources : code de l’urbanisme pour la déclaration préalable de travaux et son délai d’instruction ; Consuel pour l’attestation de conformité électrique ; gestionnaire du réseau public de distribution pour la demande de raccordement et la mise en service. Délais constatés sur nos chantiers du Grand Ouest. Informations à jour en août 2026 : les délais de raccordement varient selon les régions et la charge du gestionnaire de réseau, vérifiez leur actualité au moment de votre projet.

admin ajax copie

Un parcours balisé, un interlocuteur unique

Retenez l’essentiel : une installation de panneaux solaires suit cinq étapes bien identifiées, dont une seule, la pose, se voit réellement. Le reste est de l’étude, de l’administratif et du contrôle, et c’est précisément ce travail invisible qui garantit la sécurité, l’étanchéité et la production de votre installation sur trente ans.

C’est notre façon de travailler dans tout le Grand Ouest, de la Loire-Atlantique au Finistère : une étude sur place, un devis clair, les démarches prises en charge, une pose réalisée par nos propres équipes qualifiées, et un SAV de proximité. Vous voulez savoir ce que donnerait un projet chez vous ? Notre simulateur solaire donne une première estimation en deux minutes, et nous réalisons ensuite une étude de faisabilité gratuite à domicile. Nos engagements sont détaillés dans notre charte qualité.

Cet article vous a plu ? Partagez-le !
tablette artyseo

On commence quand ?

Estimez la rentabilité de votre projet en 5 min !
👉 Rendement😊 Rentabilité❤️ Amortissement
Réservez un rendez-vous
julie portrait artyseo
vincent portrait artyseo
Votre étude
solaire à domicile
gratuite et sans engagement
Un expert se déplace en 48h
* Mentions obligatoires
equipe seminaire juillet26
☀️ L'équipe Artyseo prend un peu de repos !
Promis, on n’a pas coupé le soleil.. juste nos ordinateurs !

Du 6 au 16 août inclus, la prise de rendez-vous est temporairement suspendue. Laissez-nous vos coordonnées  nous vous recontacterons dès notre retour pour planifier votre étude solaire dans les meilleurs délais. Merci de votre compréhension et à très bientôt !

* Mentions obligatoires
Rappelez-moi ! 🤙
* Mentions obligatoires
